Mala praxis energética: por no pagar u$s40 millones, ahora el Gobierno debe desembolsar u$s500 millones
Especialistas advierten que el faltante de energía podría haber sido cubierto si el Gobierno hubiese terminado la construcción de las plantas compresoras del Gasoducto Néstor Kirchner.
La ola polar que cubre la Argentina y provoca temperaturas bajo cero disparó la demanda de gas y provocó que el Gobierno nacional interrumpa el servicio al sector industrial y a las estaciones de GNC. Toda esta situación generó un estrés energético, que algunos especialistas reponsabilizan por mala praxis en el área. Es que por no pagar u$s40 millones para obras energéticas, ahora el país deberá desembolsar unos u$s500 millones.
En este escenario, Cammesa licitó de urgencia la compra de 12 cargamentos de fueloil y gasoil para hacer frente al mayor consumo de gas. Esos combustibles líquidos se utilizan en las termoeléctricas para convertirlos en electricidad. En total serían unos 30 barcos para todo el invierno.
Pero especialistas advierten que parte de ese faltante podría haber sido cubierto si el Gobierno hubiese terminado la construcción de las plantas compresoras del Gasoducto Néstor Kirchner.
Puede interesarte
El freno a la obra pública demoró los trabajos y ahora deberán desembolsarse en junio unos u$s500 millones adicionales para hacer frente a la mayor demanda.
¿Qué pasó con el Gasoducto Néstor Kirchner?

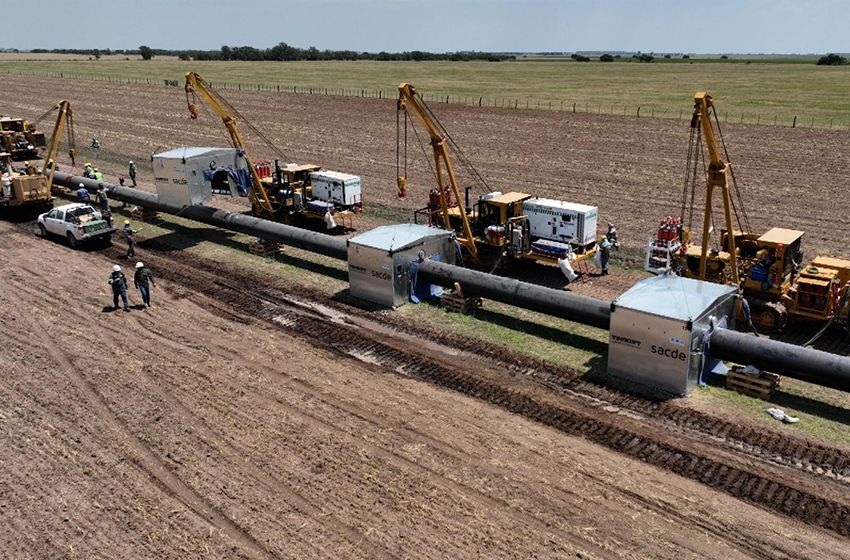

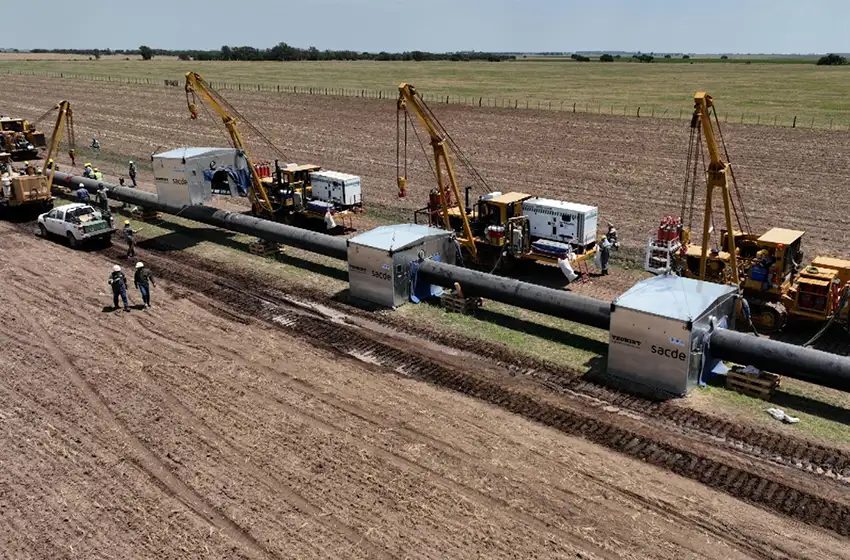

El Gasoducto Néstor Kirchner transporta 11 millones de metros cúbicos de gas por día (m3/d), pero si las plantas comprensoras de Tratayén, Salliqueló y Mercedes estuviesen en funcionamiento la capacidad ya se hubiese ampliado a 22 millones.
Si se hubiesen girado los fondos cuando correspondía las plantas estarían terminadas y la capacidad de transporte del gas proveniente de Vaca Muerta se hubiese duplicado.
La planta compresora de Tratayén, a cargo de Sacde, podría entrar en funcionamiento a mediados de junio, lo que permitiría inyectar 5 millones de m3 diarios adicionales al sistema. Eso representaría un ahorro de hasta u$s350 millones por año en sustitución de combustibles líquidos e importación de GNL.
Fuentes vinculadas a la construcción de la compresora aclararon que hoy la planta de Tratayén tiene un avance del 86% y se espera el completamiento mecánico para el 15 de junio, en línea con la fecha contractual firmado con Energía Argentina S.A.. Asimismo, se estima que la puesta en funcionamiento se concretará en las siguientes cuatro semanas, en conjunto con Enarsa y el fabricante del Turbocompresor.
Luego, se debe avanzar con la coordinación junto a TGS para tener el ingreso de gas al sistema ("gas-in") la semana de los feriados del 20 de junio, Día de la Bandera. En conclusión, se calcula que Tratayén estará operativa en julio, con un aporte de entre 5 y 6 millones de m3 por día al Gasoducto Néstor Kirchner.
Puede interesarte
En tanto, la planta de Salliqueló, que está construyendo Contreras, recién estaría lista en septiembre.
En el caso de la planta de Mercedes, está demorada. La demora se explica fundamentalmente porque durante los primeros meses de gobierno Enarsa dejó de pagarle a las constructoras que están a cargo de las obras. Le adeuda u$s30 millones a Sacde y u$s10 millones a Contreras, lo que forzó a ambas empresas a trabajar por debajo de su capacidad. Si la empresa estatal hubiese pagado en tiempo y forma ambos proyectos ya estarían terminados.
La deuda que arrastra el Gobierno nacional llega a u$s40 millones, pero la decisión de no pagar lo fuerza ahora a desembolsar u$s500 millones, cuando con el gasoducto a full podría a haber necesitado importar, pero por menos de la mitad de ese valor.
